Свириденко гарантировала внедрение процесса строительства укрытия на территории заповедника «Хортица» до 30 сентября 2025 года

23 сентября 2025 года премьер-министр Украины Юлия Свириденко внесла в парламент Программу деятельности Кабинета Министров Украины. Согласно Программе деятельности Правительства, премьер-министр Украины Юлия Свириденко гарантировала внедрить процесс строительства укрытия двойного назначения на территории Национального заповедника «Хортица» до 30 сентября 2025 года.
Не выполнено
Сказано 23 сентября 2025 г.

Источник

  • https://itd.rada.gov.ua/billinfo/Bills/Card/57395
  • blob:https://itd.rada.gov.ua/aa0fc454-37d4-4db7-a2bb-e67c0c782568
  • https://zakon.rada.gov.ua/laws/show/1001-2025-%D0%BF#Text
  • https://prozorro.gov.ua/uk/contract/UA-2025-10-23-004205-a-a1
  • https://e-construction.gov.ua/document_detail/doc_id=3773841775932736887/optype=4
  • https://e-construction.gov.ua/document_detail/doc_id=3799868588060313188/optype=6

Результат

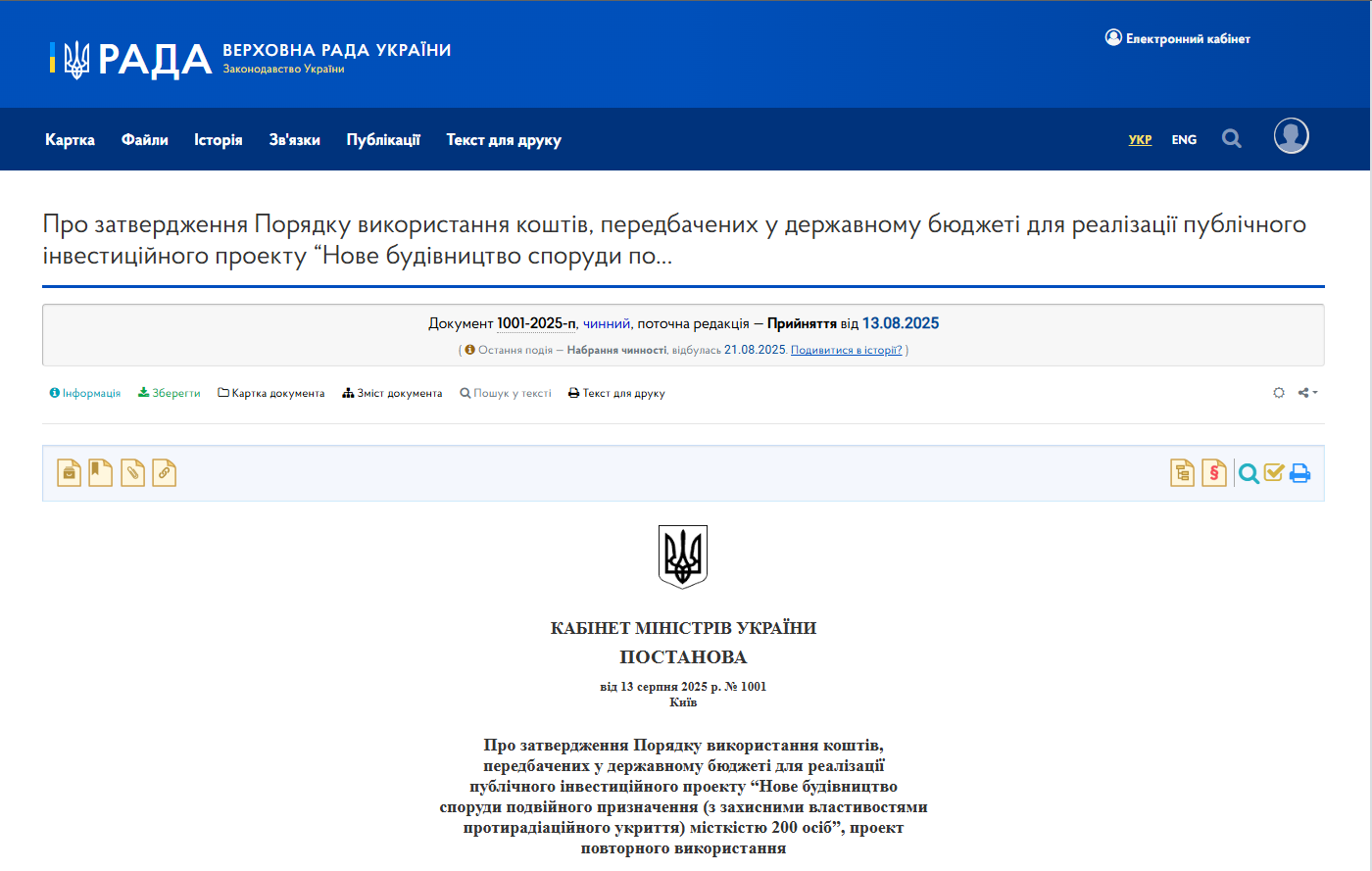

13 августа 2025 года Кабинет Министров Украины принял постановление № 1001 «Об утверждении Порядка использования средств, предусмотренных в государственном бюджете для реализации публичного инвестиционного проекта «Новое строительство сооружения двойного назначения (с защитными свойствами противорадиационного укрытия) вместимостью 200 человек», проект повторного использования». Этим нормативным актом Министерство культуры и стратегических коммуникаций определено главным распорядителем бюджетных средств, а Национальный заповедник «Хортица» — распорядителем низшего уровня, ответственным за выполнение работ.

23 октября 2025 года по результатам закупки в системе Prozorro был заключен договор на выполнение проектных работ с частным предприятием «САМ-ПРОЕКТ» на сумму 498 424,16 гривны.

12 ноября 2025 года заказчик получил градостроительные условия и ограничения № MU01:2653-5663-5589-9472.

31 декабря 2025 года был выдан положительный экспертный отчет по проектной документации № EX01:9869-6053-3002-7998, согласно которому общая сметная стоимость объекта составила более 88 миллионов гривен.

Поскольку по состоянию на 30 сентября 2025 года было только принято нормативное решение о финансировании проекта, а все действия, связанные с закупкой проектных работ, получением градостроительных условий и ограничений, а также проведением экспертизы проектной документации, состоялись после установленного срока, обещанию присвоен статус «не выполнено».
